Срок производства упаковки 2027: 8 этапов от brief до доставки

 Срок производства упаковки 2027: 8 этапов от brief до доставки

2026-10-10

Срок производства упаковки 2027: 8 этапов от brief до доставки

На RosUpack Summit 2026 представители FMCG и ритейла планируют отдельно обсуждать требования к упаковке и поставщикам, эффективность упаковочных решений и реальные потребности заказчиков.

Один из первых вопросов, который бренд задаёт поставщику:

Сколько времени занимает производство упаковки?

На первый взгляд ответ должен быть простым:

20 дней.

30 дней.

40 дней.

Но для полностью индивидуальной премиальной упаковки такой ответ почти ничего не говорит.

Потому что существует большая разница между:

Production Time

и

Total Project Lead Time.

Само серийное производство — только один участок проекта.

До него необходимо:

утвердить размеры продукта;

разработать конструкцию;

выбрать материал;

спроектировать ложемент;

подготовить artwork;

изготовить физический образец;

внести изменения;

утвердить Golden Sample.

А после производства ещё остаются:

QC;

упаковка партии;

международная доставка.

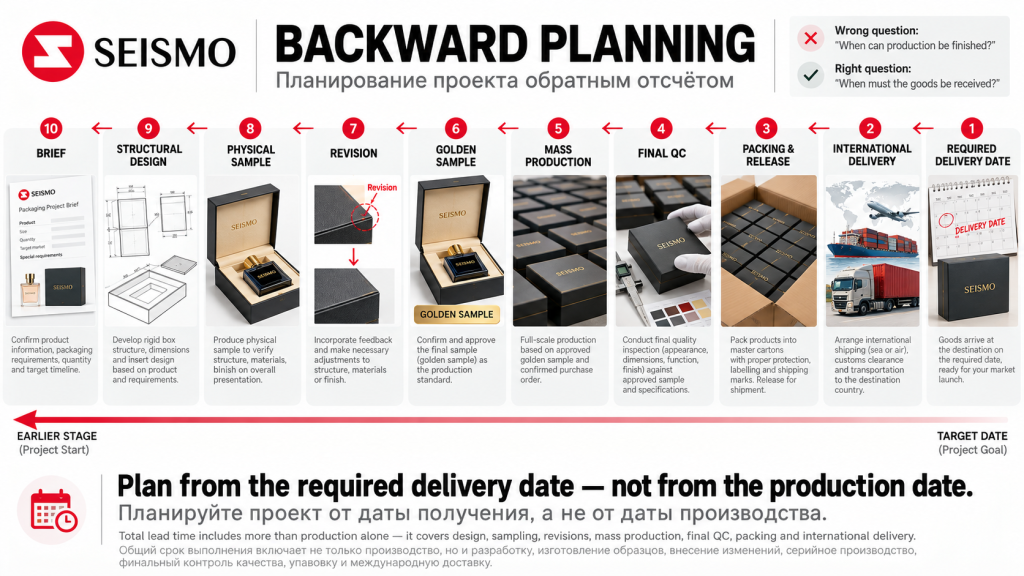

Поэтому правильный вопрос звучит так:

Когда упаковка будет не произведена, а готова к использованию у бренда?

В существующем материале SEISMO о выборе поставщика уже используется именно такой подход: сроки рекомендуется разделять на разработку конструкции, artwork, образец, корректировки, утверждение, производство, QC и доставку. ООО Дунгуань Саймао Трейдинг

Для сезонного проекта разница критична.

Если упаковка нужна к:

Новому году;
8 Марта;
Valentine’s Day;
Ramadan;
выставке;
запуску продукта;

опоздание даже на несколько недель может изменить коммерческий результат всего проекта.


Содержание

  1. Production Time ≠ Total Lead Time
  2. Этап 1 — Brief
  3. Этап 2 — Structural Design
  4. Этап 3 — Material, Insert & Artwork
  5. Этап 4 — Physical Sample
  6. Этап 5 — Revision
  7. Этап 6 — Golden Sample
  8. Этап 7 — Mass Production & QC
  9. Этап 8 — Packing & Delivery
  10. Что сильнее всего увеличивает срок
  11. Почему первый образец редко нужно считать финальным
  12. Как количество SKU влияет на календарь
  13. Почему отделка может увеличить цикл
  14. Как Data Matrix влияет на проект
  15. Сезонная упаковка: когда начинать
  16. Почему Fold-Flat может влиять на логистику
  17. Срочное производство: где находится риск
  18. Как составить Critical Path
  19. Какие даты должен дать клиент
  20. Как SEISMO управляет проектом

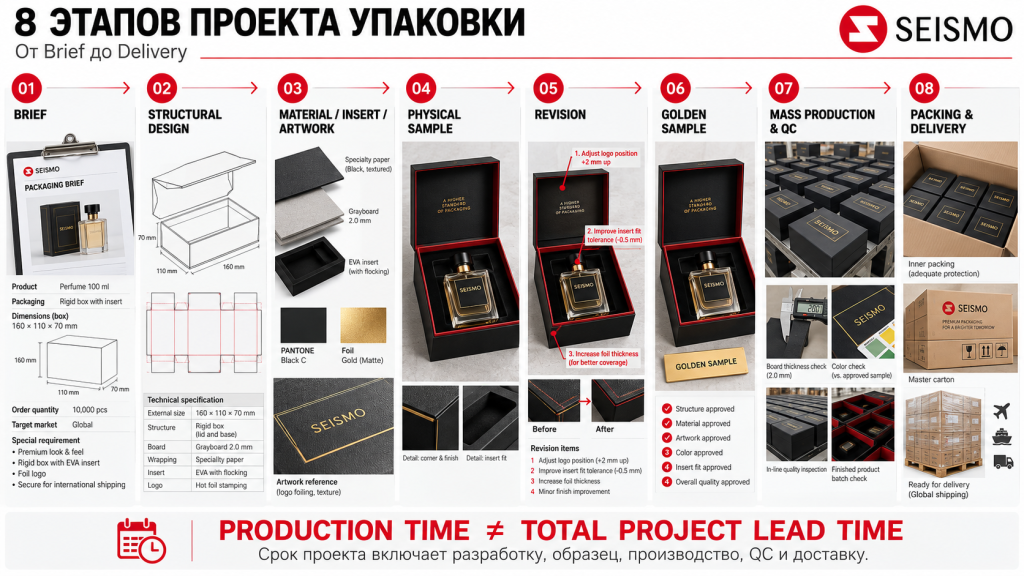

8 этапов производства упаковки от brief до доставки

Полный срок проекта включает brief, конструкцию, образец, корректировки, Golden Sample, производство, QC и доставку.

1. Production Time ≠ Total Project Lead Time

Представим два поставщика.

Поставщик A

говорит:

Production: 25 days.

Поставщик B

показывает:

Brief

↓

Structural Design

↓

Sample

↓

Revision

↓

Golden Sample

↓

Mass Production

↓

QC

↓

Delivery

Кто дал более полезную информацию?

Очевидно, второй.

Поэтому при выборе поставщика упаковки важно сравнивать не только заявленный срок массового производства, но и прозрачность всего процесса — от разработки конструкции и образца до QC и доставки.

Потому что бренд может увидеть:

где требуется его подтверждение;

что можно делать параллельно;

какой этап является критическим;

где возможна задержка.

RosUpack Summit 2026 отдельно включает в программу вопросы эффективности производственных процессов, кастомизации упаковки, надёжности цепочек поставок и критериев выбора поставщиков — то есть закупщики всё больше оценивают не только продукт, но и способность поставщика управлять процессом. RosUpack Summit


2. Этап №1 — BRIEF

Проект начинается не на производственной линии.

Он начинается с информации.

Для первого расчёта желательно получить:

Product Size

Product Weight

Quantity

Number of SKU

Box Reference

Target Structure

Materials

Finishing

Budget

Required Delivery Date

Если этих данных нет, поставщик вынужден строить предположения.

Например:

клиент пишет:

«Нужна коробка для духов 100 ml.»

Но два флакона 100 ml могут иметь совершенно разную:

геометрию;

высоту;

массу;

крышку;

центр тяжести.

Следовательно, будет отличаться и ложемент.

Что чаще всего задерживает этот этап?

Не отсутствие красивого moodboard.

А отсутствие:

точного размера продукта.

Если конструкция разработана под размер:

165 × 70 × 45 мм

а финальный флакон оказывается:

173 × 74 × 48 мм,

может потребоваться переработать:

ложемент;

внутренний размер;

внешний размер;

dieline;

master carton.

То есть одна ошибка в начале проекта распространяется на весь календарь.


3. Этап №2 — STRUCTURAL DESIGN

После утверждения требований начинается инженерная разработка.

Необходимо определить:

какой тип коробки подходит;

какие внутренние размеры нужны;

какая толщина картона рациональна;

как расположить продукт;

как будет работать открывание.

Например:

Book Style Magnetic Box

может хорошо работать для premium unboxing.

Drawer Box

даёт другой сценарий открытия.

Fold-Flat

может уменьшать объём транспортировки.

Double Door

создаёт более церемониальный эффект, но содержит больше конструктивных элементов.

Поэтому срок разработки зависит не просто от слова:

Rigid Box

а от сложности всей системы.


4. Не проектируйте внешний корпус без ложемента

Очень распространённый подход:

сначала утверждаем коробку

↓

потом думаем, как положить продукт.

Для индивидуальной упаковки рациональнее:

PRODUCT

↓

INSERT

↓

BOX

Потому что именно продукт определяет минимальный внутренний объём.

Если ложемент появляется слишком поздно, может выясниться:

продукту не хватает глубины;

крышка касается флакона;

EVA получается слишком толстым;

pull-tab невозможно разместить;

аксессуар не помещается.

Тогда приходится возвращаться назад к Structural Design.

Каждый возврат назад — это дополнительное время.


5. Этап №3 — MATERIAL, INSERT & ARTWORK

Когда структура понятна, необходимо зафиксировать материалы.

Например:

Board

1.5 / 2.0 / 2.5 / 3.0 mm.

Surface

Designer Paper;

Coated Paper + Lamination;

Soft Touch;

Specialty Paper.

Insert

EVA;

Paperboard;

Molded Pulp;

Velvet-covered insert.

Finishing

Hot Foil;

Emboss;

Deboss;

UV;

Metal Plate.

И одновременно начинается artwork.

Именно здесь появляется возможность работать параллельно.

Пока инженер уточняет конструкцию, дизайнер может готовить:

цвет;

логотип;

паттерн;

внутреннюю печать.

Но только если ключевые размеры уже стабильны.


6. Что можно делать параллельно?

Хорошее управление проектом не означает:

один этап полностью заканчивается → только потом начинается следующий.

Некоторые задачи можно частично выполнять одновременно.

Например:

Material Selection + Artwork Development

или:

Shipping Planning + Mass Production.

Но нельзя безопасно запускать всё параллельно.

Например, финальный dieline нельзя утвердить до подтверждения конструкции.

А точное расположение Foil невозможно окончательно подтвердить, если меняется размер крышки.

Поэтому хороший timeline разделяет:

Parallel Tasks

и:

Dependent Tasks.

Это и есть основа Critical Path.


7. Этап №4 — PHYSICAL SAMPLE

3D-рендер может показать:

цвет;

форму;

общий внешний вид.

Но он не показывает:

реальную жёсткость;

силу магнита;

тактильность бумаги;

качество Foil;

глубину Emboss;

посадку продукта;

удобство открывания.

Поэтому для индивидуальной premium packaging физический образец остаётся одним из самых важных этапов.

На нём необходимо проверить:

Structure

Material

Color

Insert

Product Fit

Opening

Finishing

Overall Proportion


8. Образец должен тестироваться с реальным продуктом

Особенно это важно для:

парфюмерии;

косметики;

часов;

ювелирных изделий;

алкоголя.

Представим красивый perfume box.

Пустым он выглядит идеально.

Но после установки флакона выясняется:

флакон наклоняется;

крышка касается верхней панели;

продукт трудно извлечь;

при встряхивании он двигается.

Это означает:

Box Sample Passed

но:

Packaging System Failed.

Именно поэтому SEISMO в материалах по QC использует принцип проверки не только внешнего вида, но и размеров, структуры ложемента, посадки продукта и способа открывания. ООО Дунгуань Саймао Трейдинг


9. Этап №5 — REVISION

Этот этап часто вообще отсутствует в первоначальном календаре клиента.

Клиент предполагает:

Sample → Approved → Production.

На практике чаще:

Sample 1

↓

Comments

↓

Revision

↓

Sample 2 / Updated Sample

↓

Approval

Например:

клиент хочет:

сделать магнит сильнее;

изменить Pantone;

углубить логотип;

уменьшить EVA;

увеличить pull-tab.

Это нормальный процесс разработки.

Проблема возникает только тогда, когда на него изначально не оставили времени.


10. Какие изменения самые дорогие по времени?

Не все corrections одинаковы.

Быстрые изменения

мелкий текст;

небольшая графическая корректировка;

позиция элемента artwork.

Средние

размер foil;

цвет бумаги;

изменение поверхности.

Критические

размер продукта;

размер коробки;

тип конструкции;

материал ложемента;

добавление нового SKU.

Например:

«Логотип на 5 мм ниже»

и:

«Мы добавили ещё один флакон»

— абсолютно разные изменения.

Второе может вернуть проект почти к Structural Design.


11. Этап №6 — GOLDEN SAMPLE

Когда все основные параметры утверждены, необходим производственный ориентир.

Это:

Golden Sample

или:

Approved Sample.

Golden Sample фиксирует:

размер;

структуру;

бумагу;

цвет;

Foil;

Emboss;

магниты;

ложемент;

открывание;

общий внешний вид.

Именно с ним затем сравнивается массовый тираж.

SEISMO в статье о контроле качества отдельно подчёркивает:

Sample Quality ≠ Production Quality.

Красивый образец показывает, что проект можно сделать.

QC должен доказать, что результат можно стабильно повторить в серии. ООО Дунгуань Саймао Трейдинг


12. Не запускайте массовое производство при открытых параметрах

Фраза:

«Начинайте производство, цвет мы подтвердим завтра»

создаёт риск.

Так же:

«Размер ложемента ещё немного изменится.»

Некоторые данные допустимо уточнять.

Но перед серийным запуском критические параметры должны быть закрыты.

Практический принцип:

OPEN

транспортная маркировка master carton;

некоторые логистические детали.

FIXED

размер коробки;

структура;

основной материал;

цвет;

ложемент;

foil;

artwork.

Чем больше открытых инженерных параметров на момент запуска, тем выше вероятность переделки.


13. Этап №7 — MASS PRODUCTION

Только здесь начинается то, что многие заказчики называют:

«сроком производства».

Но даже внутри массового производства есть несколько операций.

Для Rigid Box это может включать:

печать;

ламинацию;

тиснение;

высечку;

V-Cut;

каширование;

сборку;

магниты;

ложемент;

финальную упаковку.

Если конструкция сложная, этапов больше.

Если поверхность простая, меньше.

Поэтому невозможно профессионально обещать одну универсальную цифру для:

всех коробок;
всех тиражей;
всех материалов.


14. Тираж влияет на срок, но не всегда линейно

Можно предположить:

10 000 коробок = в десять раз дольше, чем 1000.

Но производство работает не совсем так.

Часть времени относится к:

setup.

Например:

подготовке;

настройке;

штампу;

первому контролю.

Эти операции могут потребоваться независимо от того, производится 1000 или 10 000 единиц.

Дальше уже увеличивается:

время печати;

сборки;

QC;

packing.

Поэтому сроки лучше рассчитывать по реальному проекту, а не умножением количества.


15. Отделка тоже влияет на Critical Path

Сравним две коробки.

BOX A

Designer Paper

  • Printed Logo.

BOX B

Soft Touch

  • Gold Foil
  • Emboss
  • Spot UV
  • Metal Plate.

Во втором случае больше:

технологических операций;

настроек;

контрольных точек.

Это не означает:

сложная отделка = плохо.

Но её необходимо заложить в календарь.

Особенно если один процесс зависит от другого.

Например:

Print → Lamination → Foil → Die-Cut.


16. Этап №7 включает QC, а не заканчивается перед ним

Плохой timeline выглядит так:

Production finished → ship immediately.

Более профессиональный:

Production

↓

In-Process QC

↓

Final Inspection

↓

Packing Control

↓

Release

QC не является формальностью после производства.

Контроль может происходить ещё во время серии.

SEISMO уже использует последовательность:

Golden Sample → In-Process QC → Final Inspection → Packing Control → Shipping. ООО Дунгуань Саймао Трейдинг

Это особенно важно для:

Foil;

Pantone;

V-Cut;

магнитов;

ложемента;

поверхности.


17. Почему QC тоже требует времени

Профессиональный контроль качества упаковки должен быть частью производственного графика, а не дополнительной операцией, которую пытаются выполнить непосредственно перед отправкой.

Если проверка обнаруживает:

царапины;

смещение foil;

деформированный угол;

неправильную посадку insert;

слабый магнит,

необходимо определить:

масштаб проблемы;

затронутую часть партии;

нужна ли переработка.

Поэтому календарь без времени на Final Inspection слишком оптимистичен.

Главная задача — не выпустить товар из фабрики максимально быстро.

Задача:

выпустить правильный тираж.


18. Этап №8 — PACKING & DELIVERY

Здесь заканчивается ещё одна распространённая иллюзия:

Production Completed = Project Completed.

Для клиента это не так.

После производства коробки необходимо:

индивидуально защитить;

уложить в master carton;

посчитать количество;

маркировать короба;

подготовить к транспортировке;

отправить.

А дальше начинается:

International Delivery.

Если производство находится в Китае, а клиент — в России или Европе, логистика становится отдельной частью Critical Path.


Планирование срока производства упаковки от даты доставки

Для сезонного проекта сроки лучше планировать от требуемой даты получения назад — через доставку, QC, производство, Golden Sample и разработку.

19. Дата производства и дата получения — разные даты

Клиент говорит:

«Нам нужно к 1 декабря.»

Производителю необходимо уточнить:

Вариант A

Производство должно закончиться 1 декабря?

или:

Вариант B

Товар должен быть на складе клиента 1 декабря?

Для реального коммерческого проекта обычно важен второй вариант.

Поэтому правильное планирование начинается:

от даты получения назад.

Например:

Required Warehouse Date

↓

Delivery

↓

Packing / Release

↓

QC

↓

Mass Production

↓

Golden Sample

↓

Revision

↓

Sample

↓

Engineering.

Это называют:

backward planning.


20. Почему сезонные проекты нужно планировать назад

Представим:

New Year Gift Box.

Формально Новый год — конец декабря.

Но коробки могут понадобиться бренду раньше:

для наполнения;

комплектования;

фотосъёмки;

retail distribution;

рассылки клиентам.

Значит, реальная Required Date может быть:

не 31 декабря,

а значительно раньше.

Так же работают:

Valentine’s Day

Ramadan

8 Марта

Product Launch

Trade Show.

Поэтому спрашивать нужно не:

«Когда праздник?»

а:

«Когда упаковка должна физически находиться у команды, которая будет её использовать?»


21. 7 причин, почему срок производства упаковки увеличивается

№1. Изменился продукт

Самый серьёзный риск.

Изменился размер — меняется insert и потенциально коробка.


№2. Artwork не утверждён

Производитель ждёт final file.


№3. После sample меняется материал

Например:

EVA → Paperboard.

Это может потребовать новой инженерной разработки.


№4. Добавился SKU

Новый продукт может означать:

новый artwork;

новый insert;

новый sample.


№5. Цвет утверждается только по экрану

После физического proof клиент решает, что Pantone нужно изменить.


№6. В последний момент добавляется Data Matrix

Для российского рынка маркировка упаковки должна учитываться ещё на этапе artwork. Если Data Matrix добавляется после утверждения композиции, иногда приходится заново менять техническую зону, размеры элементов или расположение информации.

Для российского рынка это особенно важно.

Если техническая зона маркировки заранее не зарезервирована, может потребоваться переработать artwork.


№7. Проект начинается непосредственно перед пиковым сезоном

Чем меньше резерв времени, тем меньше пространства для нормальной корректировки образца.


22. Что влияет на срок сильнее всего?

Условно факторы можно разделить на три группы.

PRODUCT

размер;

вес;

количество SKU;

сложность формы.

PACKAGING

structure;

material;

insert;

finishing;

quantity.

PROJECT MANAGEMENT

скорость approval;

количество revisions;

required date;

delivery method.

Очень часто задержка возникает не потому, что:

factory is slow.

А потому что один из input-параметров остаётся открытым.


23. Почему количество SKU особенно важно

Одна коробка.

Один аромат.

Один artwork.

Это относительно простой проект.

Теперь:

одна конструкция;

шесть ароматов;

шесть цветов;

шесть foil;

шесть artwork.

Физическая структура может быть одна.

Но появляется:

Version Control.

Нужно убедиться, что:

правильная графика;

правильный SKU;

правильный Data Matrix;

правильный цвет;

правильная внутренняя карточка

попали в правильную коробку.

Поэтому количество SKU должно быть известно ещё на стадии Brief.


24. Может ли одна базовая конструкция сократить время?

Часто — да.

Представим бренд с тремя Limited Edition.

Вместо:

3 новых конструкции

можно использовать:

1 Base Structure

3 Artwork Versions.

Тогда не нужно три раза заново разрабатывать:

размер;

магниты;

ложемент;

основную инженерию.

Это особенно удобно для:

сезонных коллекций;

ароматов;

корпоративных подарков;

Limited Edition.


25. Fold-Flat и срок проекта

Fold-Flat иногда выбирается ради уменьшения транспортного объёма.

Это может быть полезно для международных проектов.

Но нельзя считать:

Fold-Flat = автоматически быстрее.

Сама конструкция требует:

точной инженерии;

V-Cut;

складных элементов;

магнитов или adhesive system;

проверки сборки.

То есть упаковка может экономить пространство в логистике, но её разработка также должна быть протестирована физически.


26. Срочное производство: что действительно можно ускорить?

Иногда проект действительно нужно ускорить.

Тогда полезно разделить этапы на:

Can Accelerate

быстрое подтверждение клиентом;

параллельный artwork;

экспресс-доставка образца;

приоритет производства;

авиадоставка партии.

Cannot Safely Skip

проверка размера;

physical sample для сложной конструкции;

Golden Sample;

QC.

Ускорение не должно означать:

remove validation.

Лучше:

reduce waiting between validations.

Это принципиальная разница.


27. Самый дешёвый способ ускорить проект — быстро принимать решения

Производственный график часто имеет скрытые паузы.

Например:

образец готов в понедельник.

Клиент смотрит его через четыре дня.

В пятницу отправляет комментарии.

Во вторник приходит новый artwork.

Формально фабрика не производила четыре дня.

Но календарь проекта увеличился.

Поэтому при срочном проекте полезно заранее определить:

Who Approves?

Один человек?

Маркетинг?

Закупки?

CEO?

Юридический отдел?

Чем длиннее цепочка approval, тем больше резерв нужен.


28. Как составить простой Critical Path

Для проекта можно создать такую таблицу:

Этап Ответственный Status Approval
Brief Brand Open —
Product Data Brand Fixed ✓
Structure SEISMO Review —
Material Both Review —
Artwork Brand Open —
Sample SEISMO Pending —
Revision Both — —
Golden Sample Brand — —
Production SEISMO — —
QC SEISMO — —
Delivery Logistics — —

Главная польза такой таблицы:

в любой момент видно:

что именно блокирует следующий этап.


29. Какие даты клиент должен дать в начале?

Минимально полезны три даты.

1. Artwork Ready Date

когда будет готов контент.

2. Product Ready Date

когда физический продукт можно отправить производителю или подтвердить окончательные размеры.

3. Required Delivery Date

когда коробки должны оказаться у клиента.

Без третьей даты невозможно нормально построить backward planning.


30. Когда запрашивать quotation?

Как можно раньше.

Не обязательно ждать final artwork.

Для предварительного расчёта достаточно:

размеров;

структуры;

материала;

insert;

finishing;

quantity.

После этого можно определить:

Budgetary Quote

а после финального проекта:

Final Quote.

Так бренд быстрее понимает:

соответствует ли концепция бюджету.


31. Почему «30 дней производства» у двух проектов означает разное

Проект A:

коробка простая;

готовый dieline;

готовый artwork;

без sample;

один SKU.

Проект B:

индивидуальная конструкция;

новый ложемент;

три sample revisions;

шесть SKU;

international delivery.

Даже если серийное производство обоих занимает условно одинаковый период, общий календарь проекта будет совершенно разным.

Поэтому сравнивать поставщиков только по:

Production Days

не очень полезно.

Лучше сравнить:

Total Lead Time + Process Transparency.


32. Как SEISMO управляет сроком проекта

Современный полный цикл производства упаковки включает не только изготовление коробки, но и сырьё, материалы, оборудование, автоматизированные процессы и готовые решения — именно такой комплексный подход был представлен на RosUpack 2026.

Для SEISMO процесс можно строить так:

01 BRIEF

↓

02 PRODUCT ANALYSIS

↓

03 STRUCTURAL DESIGN

↓

04 MATERIAL / INSERT / ARTWORK

↓

05 PHYSICAL SAMPLE

↓

06 REVISION & GOLDEN SAMPLE

↓

07 MASS PRODUCTION & QC

↓

08 PACKING & DELIVERY

На каждом этапе необходимо понимать:

что зафиксировано;

что ещё открыто;

кто должен подтвердить результат;

какой следующий зависимый шаг.

Такой подход соответствует актуальному направлению рынка: RosUpack Summit 2026 отдельно обсуждает критерии выбора поставщиков, оптимизацию производства luxury packaging, кастомизацию, Supply Chain и надёжность логистических процессов. RosUpack Summit


33. Что должен получить клиент вместе со сроком

Вместо одной цифры:

30 days

лучше получить roadmap:

STRUCTURE

Expected / Approved

SAMPLE

Expected / Approved

GOLDEN SAMPLE

Approved

MASS PRODUCTION

Planned

QC

Planned

DELIVERY

Planned

Тогда изменения можно оценивать сразу.

Например:

«Если мы меняем insert после sample, это влияет на этап X и сдвигает следующие этапы.»

Это намного профессиональнее, чем просто обещать финальную дату без объяснения зависимостей.


Заключение

Срок производства упаковки — это не только количество дней между запуском оборудования и готовой партией.

Для полностью индивидуальной premium packaging реальный процесс состоит минимум из восьми этапов:

1. Brief

2. Structural Design

3. Material, Insert & Artwork

4. Physical Sample

5. Revision

6. Golden Sample

7. Mass Production & QC

8. Packing & Delivery

Поэтому главный принцип:

Production Time ≠ Total Project Lead Time.

Самый быстрый проект — не тот, где пропущено больше этапов.

А тот, где:

ключевые параметры зафиксированы раньше;

решения принимаются быстрее;

задачи правильно выполняются параллельно;

изменения не возвращают проект назад.

Для бренда особенно важно начинать с:

Required Delivery Date

и планировать проект назад:

Delivery → QC → Production → Golden Sample → Revision → Sample → Engineering → Brief.

Тогда дата запуска перестаёт быть предположением и становится управляемым проектным графиком.

RosUpack Summit 2026 показывает, что производственная эффективность, кастомизация, выбор поставщиков и надёжность цепочек поставок становятся отдельными вопросами для FMCG, retail и производителей упаковки. Поэтому для B2B-заказчика прозрачный timeline всё больше становится частью качества самого поставщика. RosUpack Summit

CTA

Планируете запуск индивидуальной упаковки в 2027 году?

Отправьте SEISMO:

размеры и вес продукта;

фотографии или 3D-файл;

ориентировочную конструкцию;

количество SKU;

тираж;

материалы и отделку;

целевой бюджет;

Required Delivery Date.

Мы можем построить проект от structural design и physical sample до Golden Sample, массового производства, QC, упаковки партии и международной доставки — с понятными контрольными точками на каждом этапе.

Главная
Продукция
О Нас
Контакты

Пожалуйста, оставьте нам сообщение

Политика конфиденциальности

Спасибо за использование этого сайта (далее — «мы», «нас» или «наш»). Мы уважаем ваши права и интересы на личную информацию, соблюдаем принципы законности, легитимности, необходимости и целостности, а также защищаем вашу информационную безопасность. Эта политика описывает, как мы обрабатываем вашу личную информацию.

1. Сбор информации
Информация, которую вы предоставляете добровольно: например, имя, номер мобильного телефона, адрес электронной почты и т.д., заполнена при регистрации. Автоматически собирается информация, такая как модель устройства, тип браузера, журналы доступа, IP-адрес и т.д., для оптимизации сервиса и безопасности.

2. Использование информации
предоставлять, поддерживать и оптимизировать услуги веб-сайтов;
верификацию счетов, защиту безопасности и предотвращение мошенничества;
Отправляйте необходимую информацию, такую как уведомления о сервисах и обновления политик;
Соблюдайте законы, нормативные акты и соответствующие нормативные требования.

3. Защита и обмен информацией
Мы используем меры безопасности, такие как шифрование и контроль доступа, чтобы защитить вашу информацию и храним её только на минимальный срок, необходимый для выполнения задачи.
Не продавайте и не сдавайте личную информацию третьим лицам без вашего согласия; Делитесь только если:
Получите своё явное разрешение;
третьим лицам, которым доверено предоставлять услуги (с учётом обязательств по конфиденциальности);
Отвечать на юридические запросы или защищать законные интересы.

4. Ваши права
Вы имеете право на доступ, исправление и дополнение вашей личной информации, а также можете подать заявление на аннулирование аккаунта (после отмены информация будет удалена или анонимизирована согласно правилам). Чтобы реализовать свои права, вы можете связаться с нами, используя контактные данные, указанные ниже.

5. Обновления политики
Любые изменения в этой политике будут уведомлены путем публикации на сайте. Ваше дальнейшее использование услуг означает ваше согласие с изменёнными правилами.
